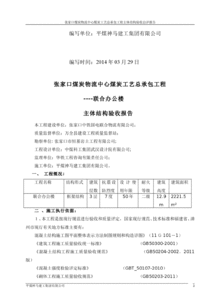

主體驗收自評報告
主體結構分部驗收自評報告
一、工程概況:
本工程為高層住宅樓,建筑面積為34121.87(地下2層/地上28層),建筑物高度為81.76m。
建筑物室內地面標高±0.000相當于絕對高程796.25 m;
抗震等級為一級;
耐火等級為一級;
抗震設防烈度為8度;
設計使用年限:50年;結構型式為剪力墻結構,基礎型式為鋼筋混凝土平板基礎。
主體結構工程概述:
砼結構工程(剪力墻設計標高±0.000~13.690m以下為C40、13.690~31.090m為C35、31.090m以上為C30,梁板梯結構均為C30);
鋼筋工程:
本工程采用了Ⅰ、Ⅱ、Ⅲ級鋼(其中Ф6.5為Ⅰ級鋼,Ф8-12為Ⅱ級鋼,Ф14-25為Ⅲ級鋼);砌
體工程:采用加氣砼砌塊和粉煤灰蒸壓實心磚,砂漿±0.000采用M10水泥砂漿、±0.000以上采用M5混合砂漿。
其我司于2011年9月23日完成±0.000以下混凝土結構澆筑,開始進行主體結構施工,于2012年9月29日完成主體砌體工程施工。
2 監理單位:山西省建設監理有限公司施工單位:四川省隆昌乾亨建設有限公司試驗(檢測)單位:山西國峰建筑科研檢測有限公司山西博奧建筑科研檢測有限公司
二、施工依據:
1、設計施工圖及設計變更通知
2、《混凝土結構工程施工質量驗收規范》GB502042002
3、《混凝土結構施工圖平面整體表示方法制圖規則和構造詳圖》
4、《砌體結構工程施工質量驗收規范》GB50203-2011
5、《砌體填充墻結構構造》06SG614-1
三、施工現場質量管理
在現場項目經理部全面負責該工程的施工任務;項目部施工現場管理人員各行使崗位職責,各個施工環節均在監理的.監督及驗收下完成施工;工程原材料、構配件、設備均能按使用計劃落實,并按規定進行檢驗。
四、施工過程的工序管理
1、各分項工程施工完后,在施工員組織下進行工序交接,對不合格的工序不得流入下一道工序。
2、各分項工程施工完后均進行為技術復核工作,對不符合要求的進行認真整改。
3、作好測量放樣工作,并進行報檢驗收。4、隱蔽工程均經建設、監理監督單位認可后進行隱蔽。
高層住宅樓主體工程驗收自評報告
高層住宅樓主體工程驗收自評報告
1、工程概況:
本工程為高層住宅樓。南北寬18.3m,東西長67.2m,建筑總高度57.9m,地上十九層,地下一層,剪力墻結構。
2、施工依據:
1、建設單位提供由設計院設計的施工圖紙及相應圖集。
2、由設計單位出具的'設計變更。
3、施工單位與建設單位出具并由設計單位認可的技術核定。
4、建設工程質量驗收統一標準及施工規范技術規程等。
3、施工步驟
1、主體結構施工采用剪力墻與頂板分開澆筑,剪力墻暗柱鋼筋安裝完畢,經驗收合格后辦理隱蔽驗收手續,再進行合模;
2、剪力墻模板采用大型鋼模板施工,嚴格控制軸線位置、垂直度、平整度等,以達到預期的清水砼要求;
3、剪力墻砼澆筑成型達到拆模條件后拆除剪力墻模板,開始支設頂板模板;
4、頂板模板采用碗扣式腳手架作支撐體系,模板采用1cm厚竹膠板下襯50×100木方,經驗算確定間距。施工過程嚴格控制樓層標高、模板平整度以及構件尺寸等;
5、砼采用商品砼,一至五層用汽車泵輸送;六層至頂層采用砼高壓輸送泵輸送,上接布料機施工。施工過程嚴格按照施工規范執行,保證砼澆筑質量,(fwsir)嚴格控制樓板厚度及構件尺寸,并保證砼成型質量,以達到清水砼質量要求;
6、在主體砼工程施工至十四層時,由下至上開始填充墻砌體施工,施工過程嚴格按照配比通知單控制砂漿配料,現場控制砌體垂直度、平整度、灰縫厚度、砂漿飽滿度等,以達到設計及規范要求。
4、材料使用情況
本工程所采用材料均有合格證,檢驗報告等質量證明文件。雙控材料進場后,采取見證取樣,進行復檢。
鋼筋共送檢6次,共47批次;焊件共送檢19次,共167批次;聚苯乙烯夾芯板共送檢3批次。
5、見證情況
本工程所有取樣均采用見證取樣制度,其中鋼材6次;焊件19次;混凝土103次;聚苯乙烯夾芯板3次;砂漿19次;磚1次;水泥1次;砂1次。共計153次。且砼經評定合格。
6、鋼筋保護層厚度檢測報告2份(主體一至十層一份,十一至十九層一份),評定合格。
7、沉降觀測
本工程主體開始施工后至2008年3月30日開始沉降觀測,每施工一層觀測一次,至2008年9月9日共觀測21次,最大沉降量20mm,最小沉降量10mm,符合規范規定要求。建筑物垂直度偏差最大18mm,最小8mm,全高最大偏差-20mm,最小12mm,符合規范要求。
8、驗收情況
本工程主體分部工程包含3項:混凝土結構子分部,砌體子分部,建筑節能工程。
其中混凝土結構子分部包括:鋼筋分項工程檢驗批168項,模板分項工程檢驗批168項,砼分項工程檢驗批168項;
砌體子分部包括:填充墻分項工程檢驗批19項:
建筑節能工程包括:建筑墻體節能分項工程檢驗批19項。
經驗收全部合格,合格率100%。
安全功能檢驗5項,全部合格。
觀感質量檢驗9項,全部合格。
9、結論
本工程主體分部工程施工全過程嚴格按照設計圖紙規范組織施工,所有施工過程沒有違反規范強制性條文,所有分項檢驗批及安全使用功能全部合格。觀感質量評定為好,驗收合格率評定為好,技術檔案資料基本齊全,自我評定合格,符合驗收條件。
